今年度夏前,南方电网广东东莞供电局大力推进急需用电工程的建设,截至目前已完成新增开工主网基建工程39项,投产主网工程4项、变电站2座。近期,220千伏高埗电厂接入系统工程和500千伏东莞变电站3号主变升级改造工程先后顺利投产,将显著提升东莞电网的供电能力,提前为入夏电力稳定供应注入“强心剂”。
220千伏高埗电厂接入系统工程竣工投产

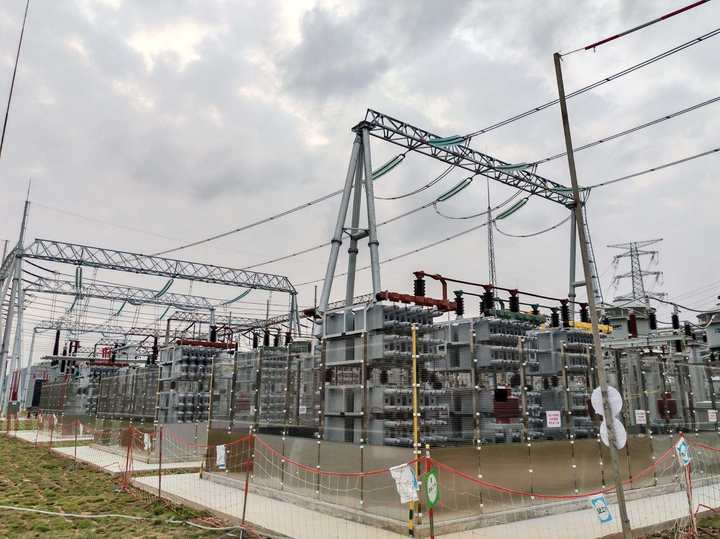

3月31日,220千伏高埗电厂改建1×470兆瓦热电联产机组接入系统工程按期竣工投产,该项目是广东省发改委保障电力供应重点项目配套线路工程、广东电网重点项目,可满足高埗电厂改扩建项目电力送出需求,对优化东莞电网网架结构、保障能源供应、助力环境保护等多方面发挥着重要意义。

该项目负责人严俊韬介绍,本工程自2025年6月开工建设,包含220千伏高埗电厂至板桥线路工程和220千伏板陈线、陈荔乙线改造工程两个子项目,新建铁塔12基、导地线4.3公里、电缆1.4公里,拆除旧塔9基和导地线3.2公里,需跨越多次10千伏、220千伏带电线路,还多次涉及220千伏水陈甲乙线、广州供电局220千伏陈荔乙线等相关线路改造施工,项目内容复杂。为此,东莞供电局基建部门积极联动南方电网广东广州供电局、南方电网超高压输电公司广州局、高埗电厂等单位进行协调,紧扣工期节点,严把工程质量关,成功克服了跨区域、跨单位协同配合等困难,确保了工程顺利投产。
此外,为确保工程高效推进,东莞供电局基建部门充分发挥党员突击队作用,由党员带头开展项目攻坚,提前制定详细的施工方案和应急预案,运用无人机巡查、机械化组塔架线等先进技术和施工工艺,实现了工程建设质量、安全、进度的全方位管控。
500千伏东莞变电站3号主变升级改造工程顺利投产

4月8日,东莞供电局500千伏东莞变电站3号主变升级改造工程顺利投产,至此为期近两年的东莞变电站1号、2号、3号主变升级改造工程宣告全面完成。作为已投产运行26年的东莞首座500千伏变电站,该工程投产后不仅能有效满足东南片区负荷发展需求,还可解决500千伏东莞变电站过载问题。

该项目经理陈振良介绍,本工程的主变改造任务包括主变基础、油池、防火墙及构架的拆除与新建,更换220千伏配电装置并增加消防水池、事故油池等。该工程自2024年11月正式开工以来,东莞供电局基建部门积极协调各方,从施工方案审核、隐蔽工程验收,到关键节点交底,团队每日召开现场协调会,实时汇总问题并制定解决方案,确保施工计划精准推进。针对交叉作业多、安全风险高的难题,项目团队采用“多方联动+前置管控”模式,联合监理单位、施工方等建立“日清日结”机制,对进场材料开箱验收、事故油池钢筋网等关键环节进行100%质量把关;考虑到施工场地周围均为带电区域,项目建设团队要求将落地脚手架安全网用冲孔钢片网代替,减少飘挂物跳闸风险,始终做到提前预判风险点。同时,团队克服了项目立项时间紧急、停电窗口唯一且紧张、主变压器生产时间紧凑等困难,顺利按工期完成了变压器设备到货、安装及调试等重点施工任务,确保了工程顺利投产。经过改造,1号、2号、3号主变均由原750兆伏安增容至1000兆伏安。“主变压器扩容后,该区域的电力供应能力更强,能扛得住更多用电需求!”陈振良表示。
接下来,东莞供电局将持续以高标准、严要求为电网升级保驾护航,助力粤港澳大湾区能源基础设施建设迈向新高度。
文、图丨记者 余晓玲 通讯员 杨金玲 严俊韬
