四川电网眉山西500千伏输变电工程投运
新华社客户端  昨天 19:09

  6月12日,眉山西500千伏输变电工程投运,新增变电总容量240万千伏安,眉山电网供电能力由380万千瓦跃升至570万千瓦,为迎峰度夏期间电网安全运行和电力可靠供应提供保障。

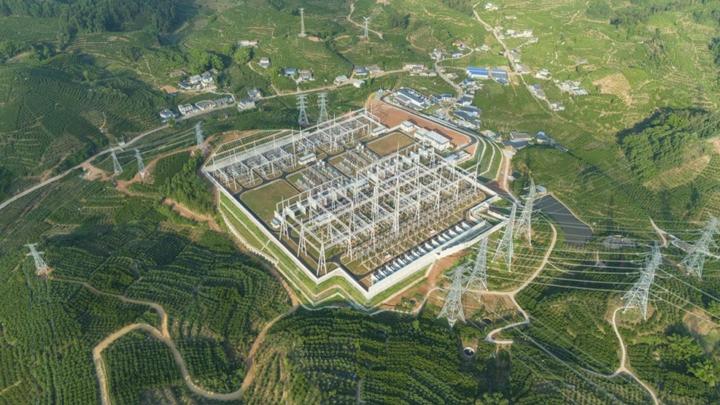

  图为建设中的眉山西500千伏变电站(牟雯雯摄)

  据了解,眉山西500千伏输变电工程新建500千伏变电站1座、线路42公里、铁塔108基,是四川今年首个投运的新建500千伏输变电工程,也是四川电网2025年迎峰度夏重点工程之一。该工程的投运,将为眉山中心城区、甘眉工业园区、高新技术产业园区、彭山经开区以及丹棱、洪雅全域提供强大电力保障。

  “工程工期仅15个月,在建设推进、施工管控中,天气成了最大的‘拦路虎’。”工程业主项目部项目经理吴志云说,特别是在雨季,土壤含水率超标,场平、桩基、土建等每个工序都面临挑战。国网四川送变电公司项目副经理肖熊介绍,项目土建工程量大,电气安装量大,施工工序十分复杂。

  为此,项目部根据现场实际优化机械配置与施工方案,实现运输、基础开挖、浇筑、组塔和架线等全过程100%机械化施工;依托无人机实现全域航测与施工全程可视化管控;结合三维设计预演电气布局、电缆敷设等,以数智化手段提升施工精度与效率。

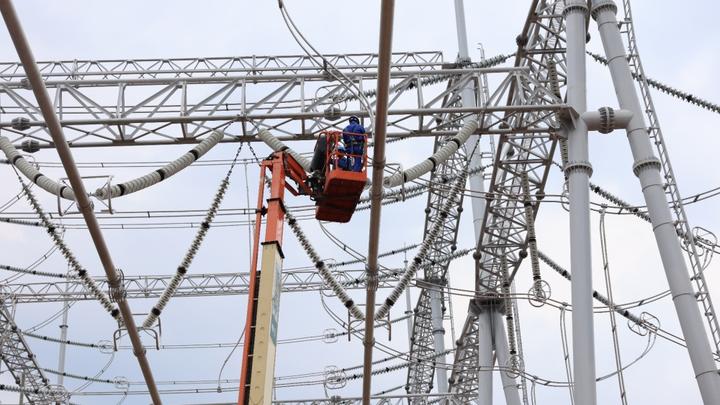

  图为施工人员正在进行管母线消缺工作(李晨萌摄)

  国网四川超高压公司组织变电、线路专业技术骨干30余人,针对土建施工、设备安装等关键工序,开展全过程技术监督和竣工验收。通过“人工+无人机”空天地一体化方式,完成输电线路登塔走线检查和通道飞巡。
