山东两条在建高铁迎关键突破
山东头条news  1小时前

  京港高铁(雄商段)山东段启动提速试验

  4月1日9时,一趟CRH380AJ型综合检测列车,从聊城西站驶出,标志着京港高铁(雄商段)山东段联调联试逐级提速测试正式开始。

  CRH380AJ型综合检测列车被誉为铁路的“体检专家”,将以不同速度折返运行,计划利用25天左右的时间,逐级提速至最高385km/h。

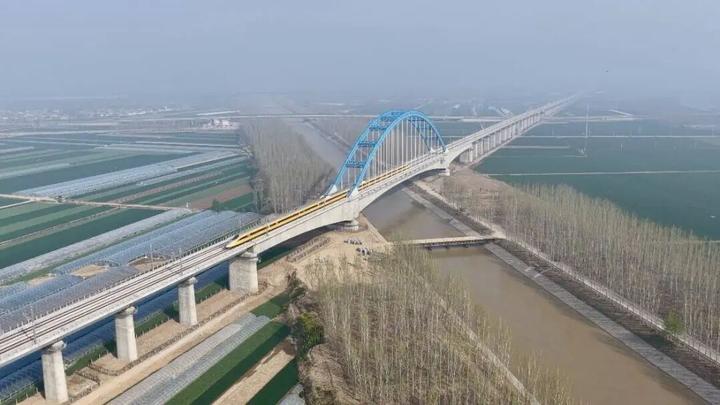

  京港高铁(雄商段)山东段联调联试逐级提速测试正式开始。图片来源:齐鲁晚报·齐鲁壹点

  京港高铁雄商段北起京雄城际铁路雄安站,经河北省雄安新区、沧州市、衡水市、邢台市,山东省聊城市,河南省濮阳市,山东省济宁市、菏泽市至河南省商丘市,终至商合杭高铁商丘站。正线全长552公里,设计时速350公里。

  京港高铁雄商段是中国“八纵八横”高速铁路网京港通道的重要组成部分,该项目建成通车后将进一步完善京津冀轨道交通网,对促进雄安新区建设和沿线地区经济社会发展具有重要意义。

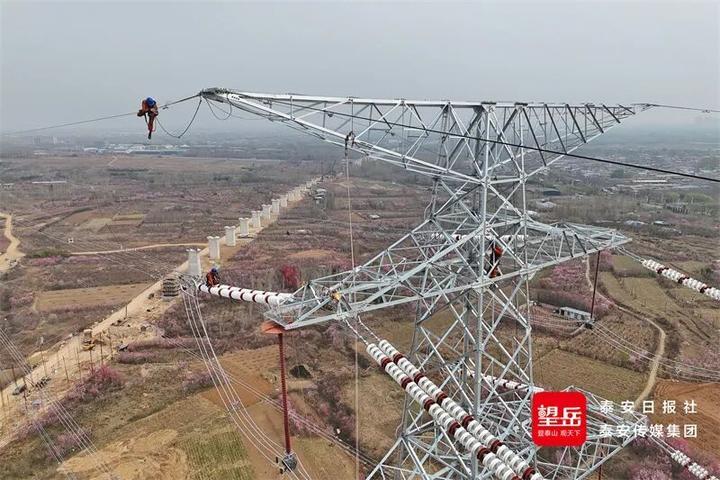

  济枣铁路全线首条500千伏超高压输电线路迁改完成

  近日,济枣铁路JZTJ-3标迎来新进展,全线首条500千伏超高压输电线路——泰天线/川泰I线迁改工程完成送电,标志着济枣铁路“三电”迁改工作取得阶段性成果,为后续箱梁架设奠定坚实基础。

  电力线路迁改是铁路建设的前置性、控制性工程,关系到主体工程推进速度。此次完成迁改的泰天线/川泰I线,是山东省泰安市及鲁中地区电网的“主动脉”,承担着区域电力输送与电网稳定运行的重要作用。



  济枣铁路全线首条500千伏超高压输电线路迁改完成。图片来源:望岳新闻

  截至目前,济枣铁路全线18座隧道中,已有6座实现贯通;跨光明大道等31联连续梁实现合龙。征地拆迁基本完成,三电迁改完成52%、路基工程完成34%、桥梁工程完成50%、隧道工程完成45%,项目建设进入大干阶段。

  作为山东省“八纵六横”高铁网的重要旅游通道,济枣铁路全长268.48公里,设计时速350公里,共设济南东、南山、泰安东、宁阳东、滕州东、台儿庄等10个车站。

  济枣铁路建成后将与日兰高铁、济青高铁、胶济客专、济滨高铁互联互通,打通省会经济圈与鲁南经济圈的快速通道,对于建设“轨道上的山东”、支撑和带动全省经济高质量发展具有重大战略意义。

  山东头条news(ID:CNS-SD)综合齐鲁晚报·齐鲁壹点、中国铁路、望岳新闻

  编辑:李明芮

作者:山东头条NEWS
