保障迎峰度夏 四川南充220千伏大方变电站增容改造工程取得阶段性成功
人民日报客户端  2天前 13:50

  “1号主变声音、油温、油位无异常,相序正确,站内一、二次设备运行正常。”5月30日,位于四川省南充市嘉陵区的220千伏大方变电站内,伴着稳定的“嗡嗡”声响起,国网南充供电公司现场运维人员核实设备运行正常,1号主变带电运行成功,标志着南充220千伏大方变电站增容改造工程取得阶段性成功。



  据悉,2003年建成投运的220千伏大方变电站是南充西南片区的重要枢纽变电站,主要为嘉陵城区以及该片区重要用户供电,现有主变压器容量已无法满足当地用电负荷发展需要,且站内设备运行时间较长,设备老化等问题逐渐显现。

  220千伏大方变电站增容改造工程是南充供电公司首次在运行变电站内同步开展基建项目和大修技改项目,也是该公司今年的1号建设工程,于2月正式开工。工程分两阶段实施,计划更换现有两台主变,220千伏母线、110千伏母线及配套设备设施等,并结合工程停电安排实施220千伏断路器改造、隔离开关大修等5项大修技改项目。

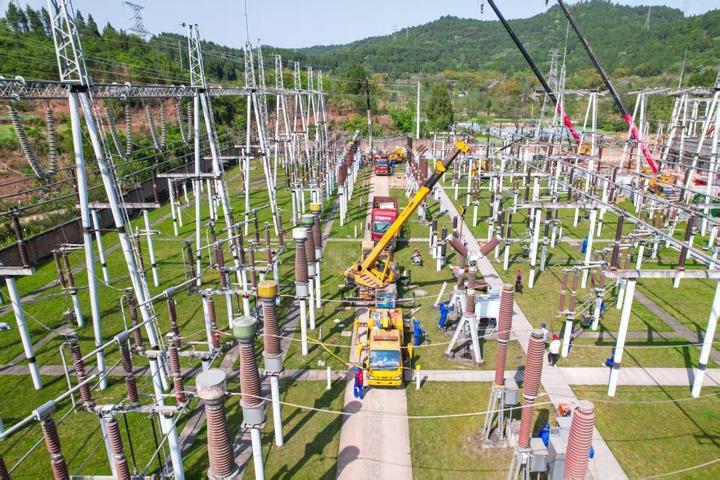

  工程实施期间,大方变电站内建设环境复杂,多点位交叉作业较多,同时施工人数最多时高达百余人,安全风险管控难度大。在进入停电施工阶段前,南充供电公司组织调度、运检、建设等专业骨干组成党员技术攻关组,联合开展现场踏勘,制订最优施工方案。该公司还在工程现场成立了电网建设和变电运检两支党员突击队,建立清单式管理机制,根据岗位和能力划分“作战”区域,确保队员分布在关键点位,强化安全监督并按照进度组织具体实施,以日为单元精准高效推进施工。

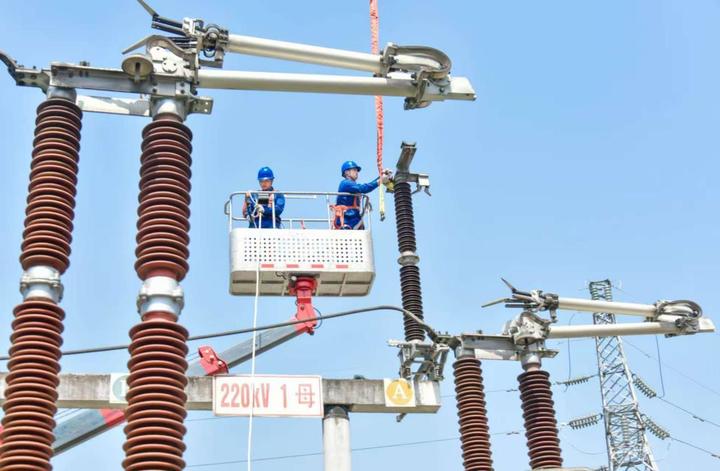

  投运当天,现场各专业人员根据投运方案逐项进行操作,为投运做好充足准备。5月29日16时38分,现场调度人员下达指令,投运工作正式开始。经过对1号主变5次冲击合闸试验,站内一、二次设备均符合运行要求,各项指标运行正常,1号主变压器成功投运。

  截至目前,第一阶段1号主变,220千伏母线、110千伏母线及配套设备设施改造等工作已完成,第二阶段2号主变的更换工作将于9月至11月进行。整个工程投运后,大方变电站变电容量将翻倍,进一步提高片区供电能力,补强南充电网网架,为迎峰度夏(冬)提供充足电力保障。
