6月18日21时许,成昆铁路K570+722处,四川凉山供电顺利完成凉山西昌经久二110千伏输变电工程N29至N31区段跨铁路架线封网作业。本次作业过程中,施工单位项目负责人左立结合风险等级实际情况,采用“点位责任制”主动式安全管控模式,每个点位由现场安全负责人进行统一指挥、统一管控、统一步调,实现风险管控关口前移、过程监管精准到位。

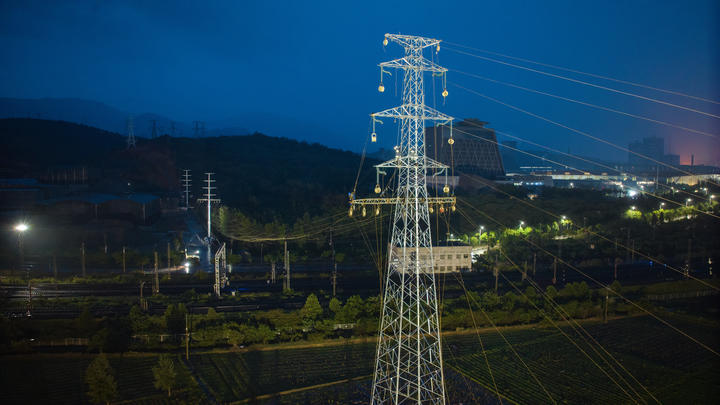

工作人员操作无人机悬停提供精准照明
据悉,为确保跨铁路封网作业顺利进行,凉山供电组建了一支由29名工作人员和3名专职安全员组成的作业队伍,提前两个月开始精心筹备,从前期的现场勘察、方案制定、材料准备,到后期的实际操作流程,都进行了反复推演和模拟演练。该公司通过“安全生产月”专题培训,不仅组织工作人员观看“安全生产月”主题宣传片,还结合铁路跨线施工事故案例开展警示教育,切实强化全员安全意识。
此次施工作业作为凉山供电公司“安全生产月”重点攻坚项目,必须在两天内,利用铁路及其有限的“天窗期”完成绝缘封网,既要确保电力线路跨越铁路的安全距离,又要避免对铁路运行造成任何干扰。

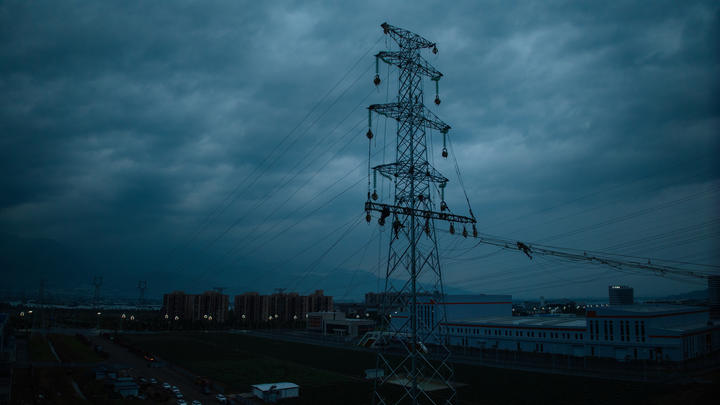

工作人员通过承力梁空中封网跨越铁路
针对跨越铁路封网作业难度大、时间紧、任务重等难点,凉山供电在作业期间实行“点位责任制”,在关键点位设置专职监护人,对作业人员状态、工器具使用、安全措施落实进行全过程、无死角监控。现场安全负责人统筹协调各个关键环节作业,确保每个环节安全可控。
6月16日18时,在等待着铁路“天窗期”的同时,工作人员有条不紊地进行设备检查、材料核对、安全措施确认等各项准备工作。
“各组注意,天窗期即将开始,无人机组准备,牵引组检查绞磨状态,高空组确认安全防护到位!”19时30分,随着“天窗期”开始指令下达,无人机率先升空,将牵引线精准投送至铁路另一侧。机动绞磨操作人员精准控制牵引线的速度与张力,牵引线带动承托绳缓缓跨越铁路。高空作业人员在铁塔上固定钢抱杆,用特制绳索柔性连接塔身。地面人员精准开挖地锚坑并埋设加固装置,通过手扳葫芦调整绳索张力,确保每一项工序准确高效完成。“这次封网作业的关键在于多组协同,无人机投送、牵引控制、高空固定必须无缝衔接,任何一环的延迟都会影响整体进度。”现场技术负责人李进介绍。
封网作业顺利结束
在全体人员密切配合下,封网作业高效推进。18日20时20分,随着最后一根绝缘杆锚固到位,N29至N31区段的封网作业提前40分钟顺利结束,标志着历时两天的“天窗期”作业圆满完成。
凉山供电通过“点位责任制”安全管控模式,实现安全管理从被动应对向主动预测、精准防控的根本性转变,构建起全方位、立体化的安全防护网,为后续复杂环境下的跨铁路、跨高速等重大施工积累了宝贵经验和可复制的安全管理范式。2025年“安全生产月”期间,将紧扣“人人讲安全、个个会应急——查找身边安全隐患”主题,结合安全生产治本攻坚“集中攻坚年”行动、迎峰度夏等重点工作,落实主动式安全管理要求,强化隐患标准宣贯与技术攻坚,全域开展隐患动态清零行动,扎实筹划开展“五进”宣传、“三种人”劳动技能竞赛、“家庭助安”、应急综合演练等专项活动,营造浓厚的安全生产氛围,持续筑牢安全生产底板。
