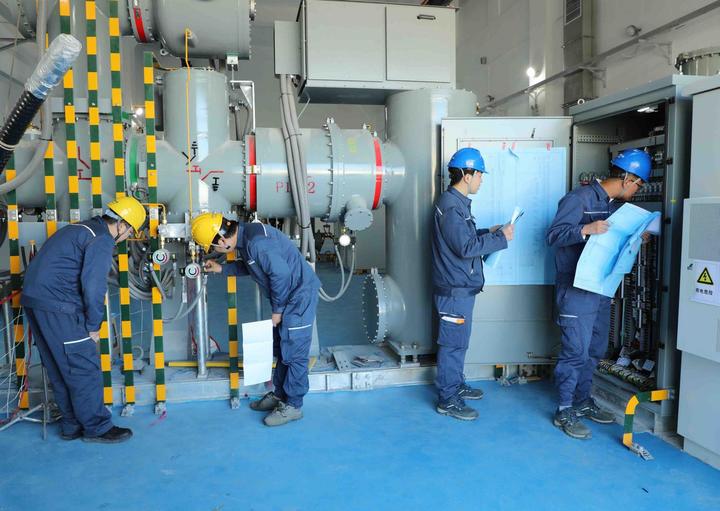

3月30日,南方电网云南昆明供电局110千伏五里多变电站正式竣工投产。4月1日,1、2号主变经5次冲击后顺利带电运行。该站是云南省首座土建预制式框架结构变电站,也是昆明供电局“十五五”期间投运的第一座110千伏变电站。

传统的变电站建设需在施工现场完成材料加工、设备组装及电气调试等工序,施工流程复杂,且受天气、环境制约,影响工程建设周期。110千伏五里多变电站采用装配式建造技术,利用预制式静压管桩、叠合板、蒸压加气混凝土墙板等材料搭建工程基础、配电楼及内外隔墙,接地网采用“模块化预组装+点位精准标定”施工技术,整体装配率达53%,可大幅减少建筑垃圾、污水、扬尘排放,降低噪声污染与材料损耗。
工厂预制构件与现场地基施工同步推进,现场以吊装拼装为主,全面推行机械化作业,机械使用率达100%,使建设工期更短,作业安全风险更低,模板等材料可循环利用,全面践行绿色低碳建造理念,施工周期较常规变电站缩短2个月。
与以往二次设备联调在工程现场开展不同,该站首次采用二次设备集中出厂联调方式,使二次设备联调联试与一次设备安装工作并行开展,有效节省工期30天,以预制化、智能化、绿色化的创新实践,探索电网建设新质生产力。同时,推动结算工作前移,在工程投产前即完成物资现场核对、系统出入库、退库移交及结算资料筹备等全流程工作,进一步推行“投产即结算”的全年目标。
该工程新建2台50兆伏安主变压器,配套4回10千伏电缆线路,投运后将有效缓解南窑变电站、岔街变电站主变重过载问题,直接服务五里多中央商务区商业、办公、居住负荷增长需求,强化昆明核心区供电保障能力,为昆明市经济社会高质量发展注入强劲电力动能。
