6月23日0时起,春博路(飞跃大道-科嘉路)和大正路(飞跃大道-科嘉路)局部封闭施工
新黄河  2小时前

新黄河记者:柴颖颖

由于2025年度济南高新区市政基础电力管廊建设项目春博路中段和大正路北段电力管廊工程,施工单位将于2026年6月23日0时对春博路(飞跃大道-科嘉路)和大正路(飞跃大道-科嘉路)进行局部封闭施工。

该工程计划于2026年6月下旬开工,2027年4月底完工,施工工期约10个月。为确保施工期间道路通行安全、有序、畅通,现将施工期间交通组织方案进行公告。

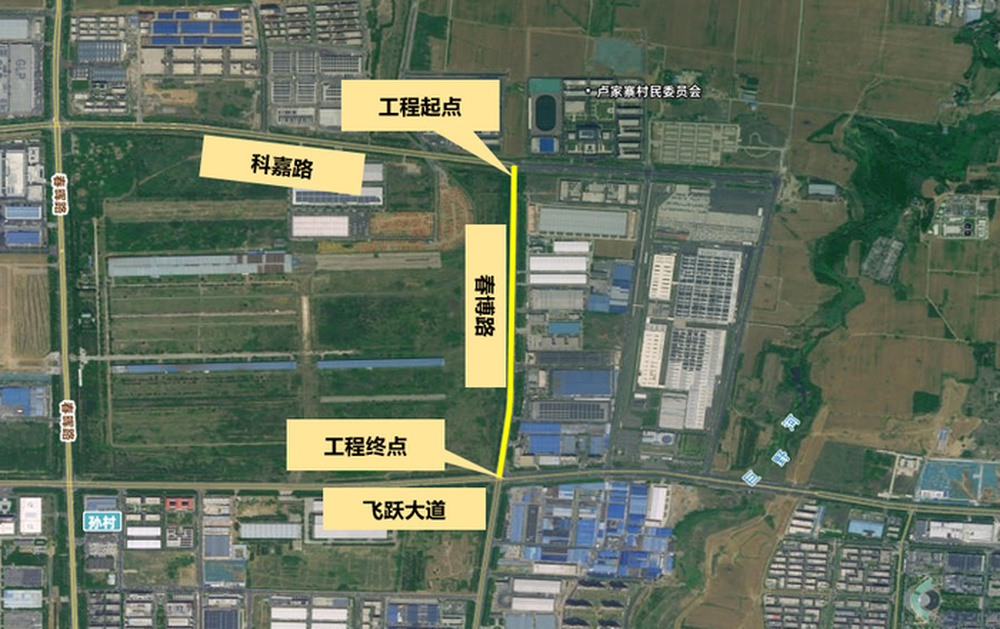

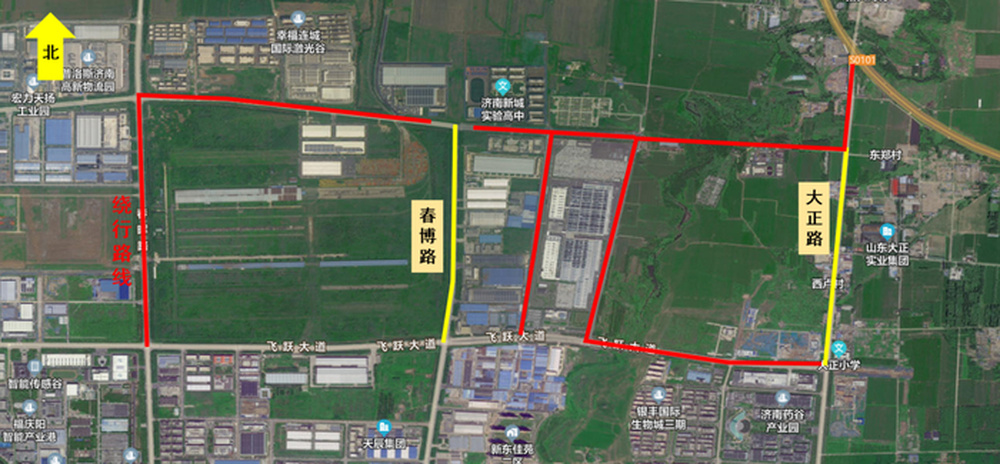

△春博路位置示意图

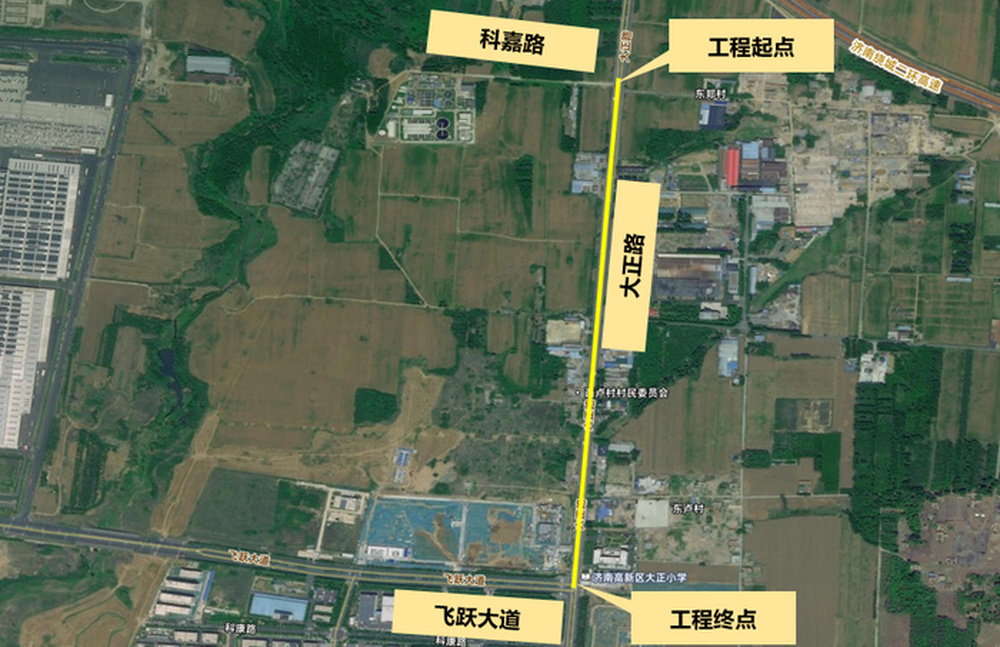

△大正路位置示意图

工程主要在春博路西半幅新建2×2.3m×2.4m电缆隧道,路径长度约为1416m;在大正路西半幅新建2.3m×2.4m电缆隧道,路径长度约为1390m。考虑电缆隧道沟槽开挖尺寸,春博路占用车行道总宽为11米,大正路占用车行道总宽为8米。

春博路(科嘉路-飞跃大道段)电缆隧道施工采用全天不分期局部封闭围挡施工,施工占用道路西侧11m车行道,施工期间采用双向两车道交通组织模式,路口渠化双向三车道,提高通行效率。

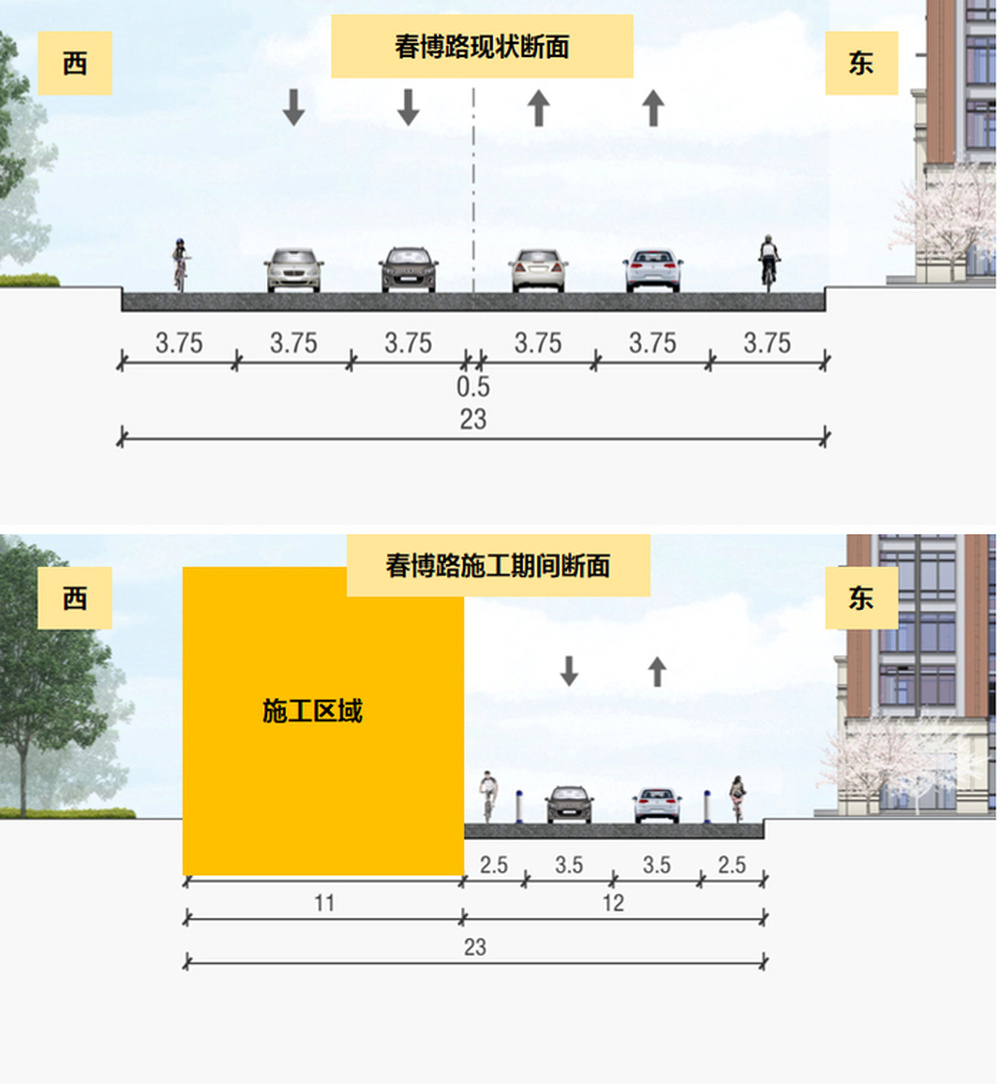

△春博路施工期间道路横断面方案

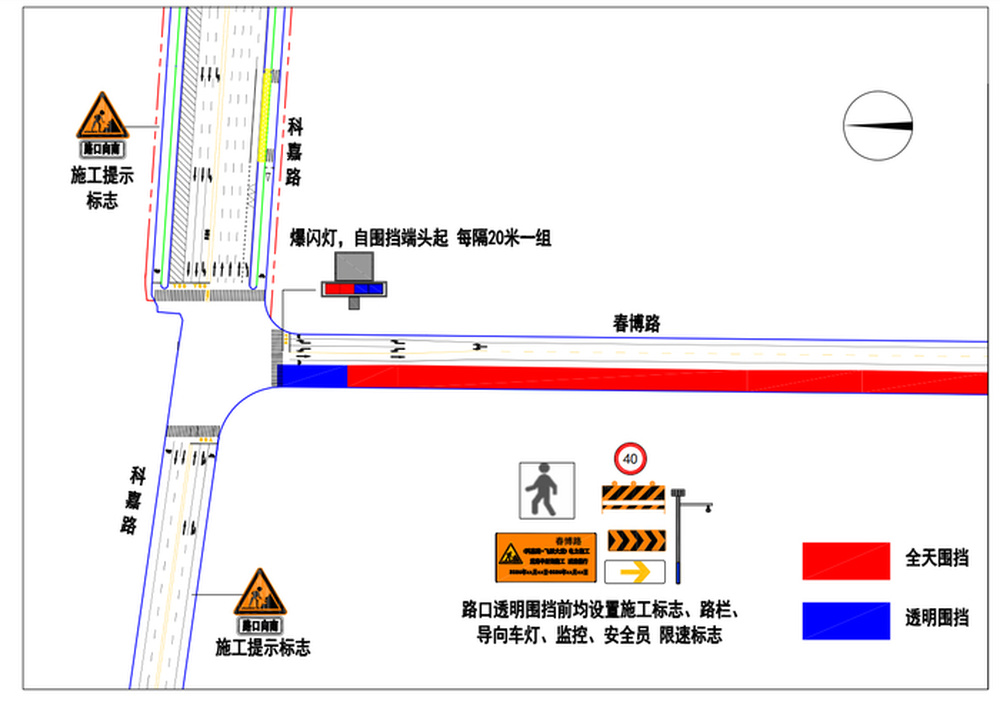

△春博路科嘉路路口平面布置图

△春博路飞跃大道路口平面布置图

大正路(科嘉路-飞跃大道段)电缆隧道施工采用全天不分期局部封闭围挡施工,施工占用道路东侧8m车行道,施工期间采用双向三车道交通组织模式,其中北向南为双向两车道,南向北为单车道交通由西侧现状路通行。

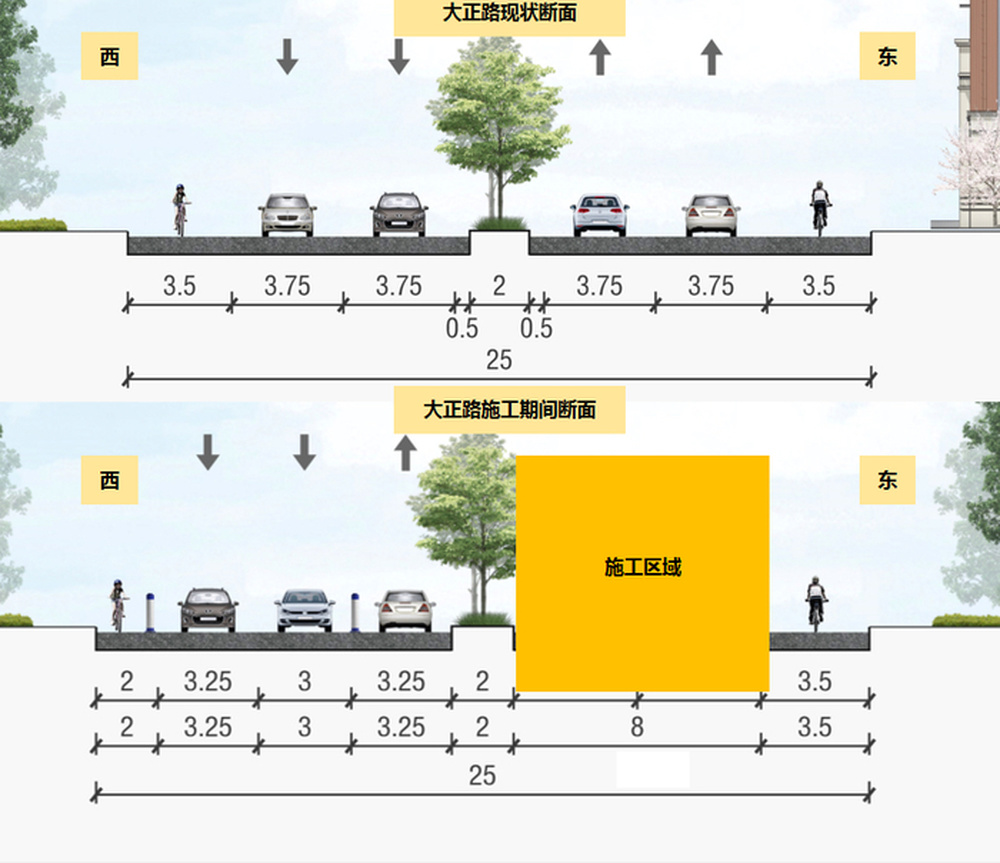

△大正路施工期间道路横断面方案

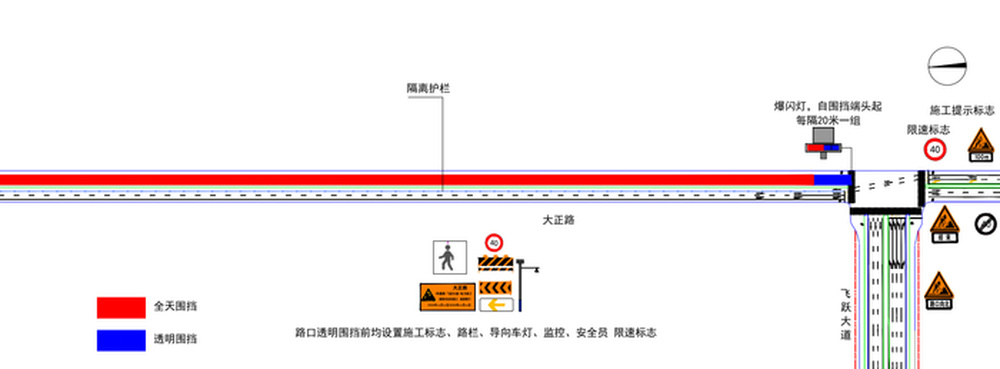

△大正路飞跃大道路口平面布置图

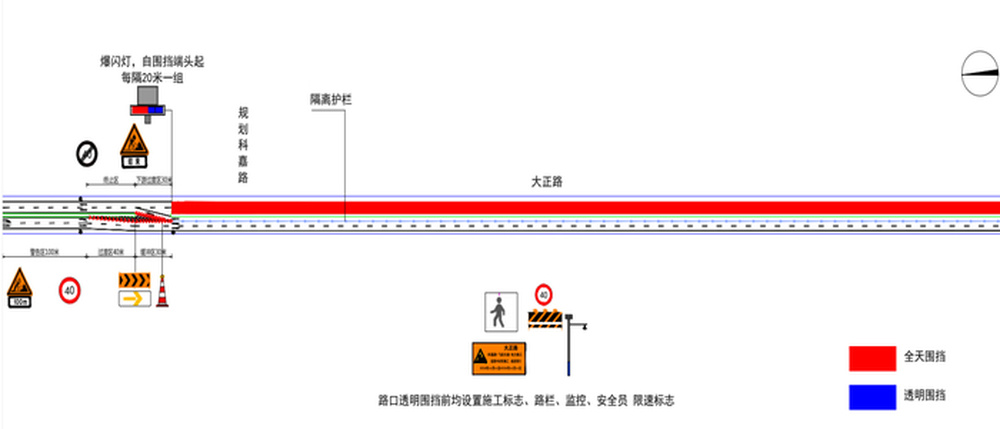

△大正路科嘉路路口平面布置图

施工期间,为避免因局部封闭施工带来的出行不便,市民朋友可通过春晖路等道路绕行,或按照现场交通标志布设有序通行。本次道路施工对公交运行基本无明显影响,公交线路不调整。

施工期间,若现场通行条件发生变化,需对交通组织措施再作调整的,将另行发布公告。

编辑:陈彤彤  校对:刘恬
